Szalowanie i suszenie ściany z gliny lekkiej wymagają stabilnej formy oraz kontrolowanego odprowadzania wilgoci. Mokra mieszanka gliny i sieczki jest ciężka, a jej wnętrze schnie znacznie wolniej niż powierzchnia. Zbyt szybkie ogrzewanie może powodować pęknięcia, natomiast brak ruchu powietrza sprzyja pleśni.
Dlaczego glina lekka wymaga innego podejścia?
Glina lekka nie jest murem z cegły ani gliną ciężką ubijaną jako jednorodny materiał konstrukcyjny. Powstaje z gliny połączonej z lekkim wypełniaczem, najczęściej słomą lub sieczką. Woda zarobowa umożliwia wymieszanie składników i uformowanie ściany, ale po zakończeniu prac musi stopniowo odparować.
Z tego powodu forma powinna utrzymać wilgotną masę, a jednocześnie nie blokować dostępu powietrza do jej powierzchni. Szalunek i suszenie są więc jednym procesem technologicznym, nie dwoma niezależnymi etapami.
Jak przygotować szalunek ściany z gliny lekkiej?

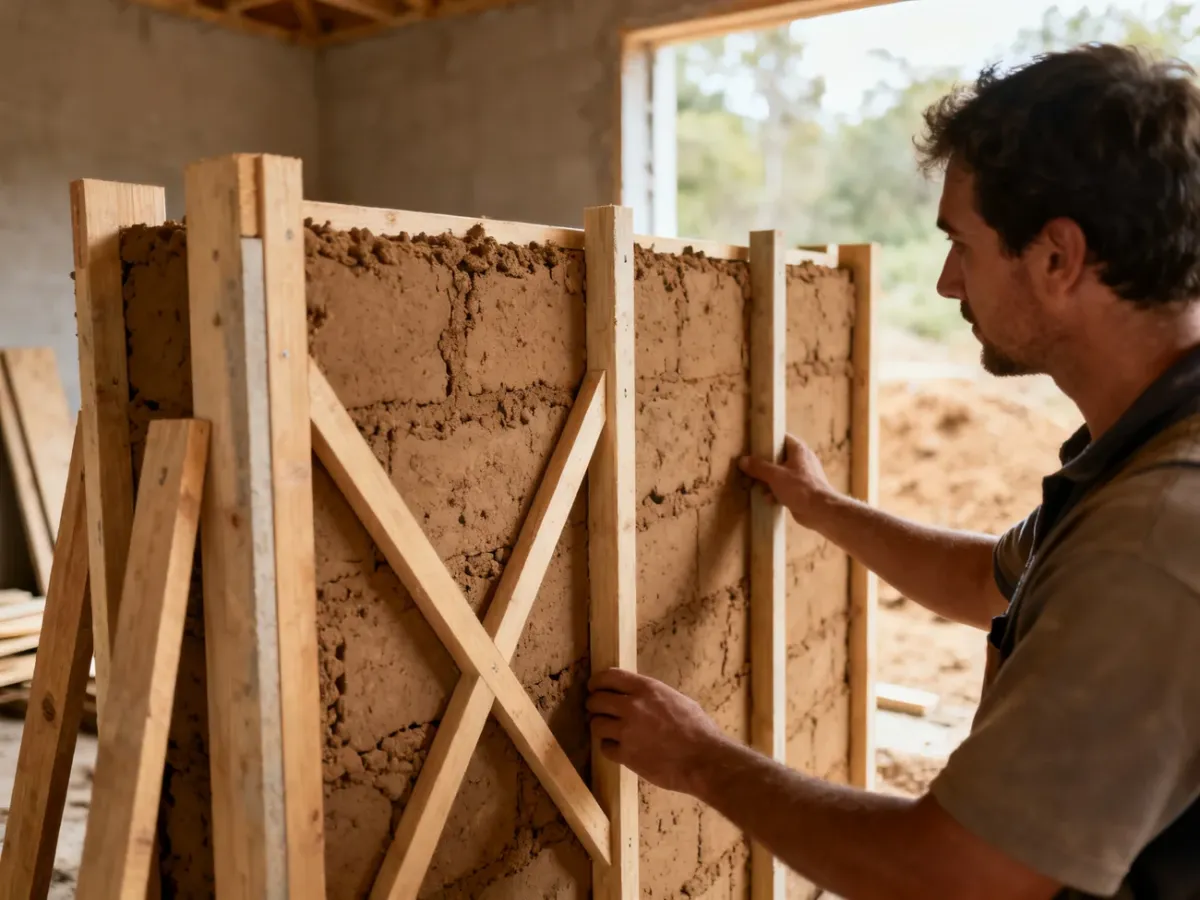

Najprostszy szalunek wykonuje się z równych desek lub płyt zamocowanych po obu stronach ściany. Deskowanie opiera się na słupkach i stabilizuje rozpórkami. Odległość między płaszczyznami szalunku musi odpowiadać planowanej grubości ściany, a całość trzeba ustawić w pionie i zabezpieczyć przed rozsunięciem.
Mokra glina z sieczką wywiera znaczne parcie na deski. Rozpórki powinny być rozmieszczone tak, aby deskowanie nie wybrzuszyło się podczas napełniania. Nie wystarczy przybicie kilku desek do przypadkowych podpór. Przed rozpoczęciem pracy sprawdź następujące elementy:
- piony i poziomy szalunku oraz zgodność jego szerokości z projektem
- sztywność słupków, desek, ściągów i rozpórek
- możliwość demontażu jednej strony formy bez naruszenia świeżej ściany
- drożność przestrzeni przy ścianie, która pozwoli na cyrkulację powietrza
- przygotowanie ubijaków, poziomicy, łopaty i pojemników na mieszankę
- brak stojącej wody oraz nadmiernej wilgoci na podłożu
Nie zamykaj szalunku szczelnie na cały czas schnięcia. Jeżeli konstrukcja na to pozwala, zdejmuj deskowanie etapami, najpierw z jednej strony lub z niższych odcinków, gdy masa zachowa już kształt. Ażurowe elementy i szczeliny technologiczne ułatwiają odparowanie wody, ale nie mogą osłabiać konstrukcji.

Jak układać i zagęszczać masę?

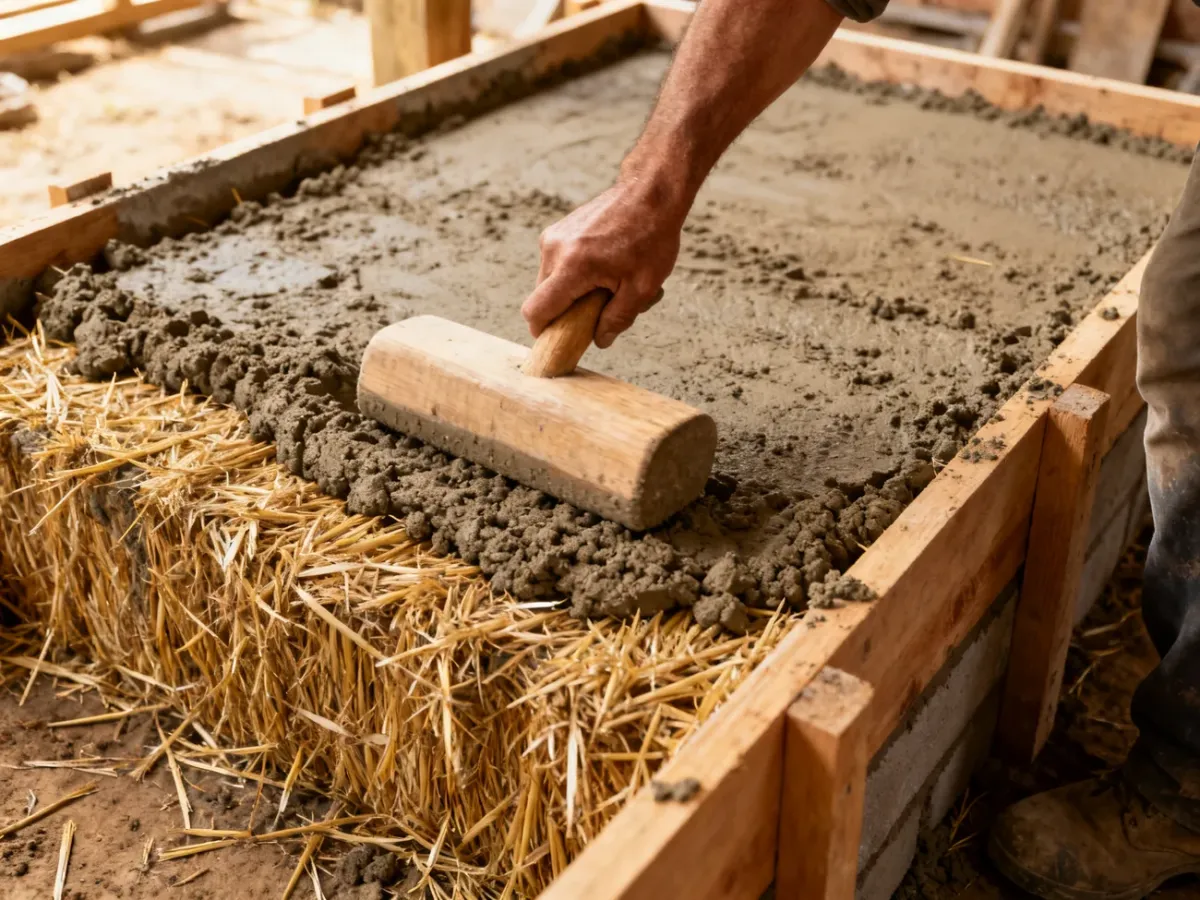

Warstwowe układanie ogranicza osiadanie i pozwala kontrolować wilgotność materiału. Każdą partię trzeba rozprowadzić równomiernie, bez tworzenia pustych przestrzeni przy deskowaniu.
- Oczyść podłoże i sprawdź, czy jest stabilne, równe oraz wolne od stojącej wody.
- Wprowadź pierwszą warstwę mieszanki o wysokości około 20–30 cm.
- Rozprowadź masę w narożnikach i przy krawędziach, gdzie najłatwiej powstają puste miejsca.
- Ubijaj warstwę drewnianym ubijakiem lekkimi, równomiernymi uderzeniami.
- Kontroluj pion ściany i jej szerokość, a następnie dokładaj kolejne warstwy.
- Po zakończeniu odcinka pozostaw powierzchnię z dostępem powietrza, zamiast szczelnie ją osłaniać.
Nie należy ubijać zbyt mocno. Nadmierne zagęszczenie może zgniatać sieczkę, zmniejszać pory potrzebne do wysychania i wypychać wilgotną masę na boki. Celem jest usunięcie dużych pustek i ustabilizowanie wypełnienia, a nie uzyskanie struktury charakterystycznej dla gliny ciężkiej.

Jak bezpiecznie suszyć ścianę z gliny lekkiej?
Suszenie polega na usunięciu wody z całego przekroju ściany. Sucha w dotyku powierzchnia nie oznacza, że środek jest gotowy. Gdy zewnętrzna warstwa wyschnie zbyt szybko, może się skurczyć i zamknąć drogę wilgoci z wnętrza. Rezultatem bywają pęknięcia, zawilgocenie oraz rozwój pleśni.
Zapewnij stały ruch powietrza. Otwórz okna po przeciwnych stronach pomieszczenia lub wykorzystaj istniejące otwory wentylacyjne, aby uzyskać łagodny przeciąg. Powietrze powinno wymieniać się regularnie, ale bez silnego nawiewu punktowego na jedną powierzchnię.
Bezpośrednie słońce i intensywne ogrzewanie nie przyspieszają bezpiecznie całego procesu. Mogą przesuszyć lico ściany, podczas gdy rdzeń pozostanie mokry. Lepiej utrzymywać stabilną temperaturę i stopniowo zwiększać wymianę powietrza. W chłodne, wilgotne dni jesienne suszenie trwa dłużej, dlatego zamknięcie pomieszczenia jest szczególnie ryzykowne.
Kontroluj także wilgotność w pomieszczeniu. Skraplanie pary na szybach, ciężkie powietrze, zapach stęchlizny albo ciemne plamy przy podłodze oznaczają, że wilgoć nie jest skutecznie odprowadzana. W takim przypadku zwiększ wymianę powietrza i usuń źródła dodatkowego zawilgocenia. Przy rozległych nalotach pleśni prace trzeba przerwać i skonsultować sposób osuszenia z fachowcem.
Ścianę można uznać za przygotowaną do dalszego wykończenia dopiero wtedy, gdy nie występują mokre strefy, materiał ma równomierny wygląd, a pomiary wilgotności – wykonane przyrządem przeznaczonym do danego materiału – potwierdzają stan wymagany przez planowany tynk lub okładzinę. W razie wątpliwości nie zakrywaj ściany szczelną warstwą.

Ile trwa schnięcie ściany?
Czas zależy od grubości, ilości wody w mieszance, temperatury, wilgotności oraz ruchu powietrza. Poniższe wartości są orientacyjne i służą do planowania. Nie zastępują kontroli rzeczywistej wilgotności ściany.
| Grubość ściany | Warunki wiosenno-letnie | Warunki jesienno-zimowe | Uwagi |
|---|---|---|---|
| 15 cm | około 2–4 tygodni | około 4–8 tygodni | Wymaga stałej wymiany powietrza |
| 30 cm | około 4–8 tygodni | około 8–12 tygodni lub dłużej | Powierzchnia może wyschnąć wcześniej niż rdzeń |
| 45 cm | około 6–12 tygodni | często kilka miesięcy | Potrzebna regularna kontrola wilgotności |
Na co uważać?
Najczęstsze problemy wynikają z próby skrócenia procesu albo z niedostatecznej kontroli formy. Szczególnie ryzykowne są następujące błędy:
- zbyt szybkie suszenie przy grzejniku, nagrzewnicy lub w pełnym słońcu, które powoduje pęknięcia skurczowe
- zamknięcie pomieszczenia bez wentylacji, prowadzące do zatrzymania wilgoci i rozwoju pleśni
- układanie zbyt grubych warstw bez zagęszczania, co sprzyja osiadaniu
- zbyt mocne ubijanie, które niszczy strukturę sieczki i ogranicza wysychanie
- niewłaściwie przygotowana mieszanka z nadmiarem wody, przez co czas schnięcia wyraźnie się wydłuża
- zbyt wczesne zdjęcie szalunku, powodujące odkształcenie świeżej ściany
Najbezpieczniejszy schemat to sztywny, etapowo demontowany szalunek, układanie masy warstwami po około 20–30 cm oraz spokojne suszenie z ciągłą wymianą powietrza. Szybsze odparowanie nie zawsze oznacza lepszy efekt – liczy się równowaga między temperaturą, ruchem powietrza i wilgotnością całej ściany.
